Ravenna, dall’8 giugno chiude il ponte Teodorico. Riapertura prevista in dicembre

Investimento da oltre 9 milioni di euro della Rete Ferroviaria Italiana. Le modifiche alla viabilità

Ponte Teodorico

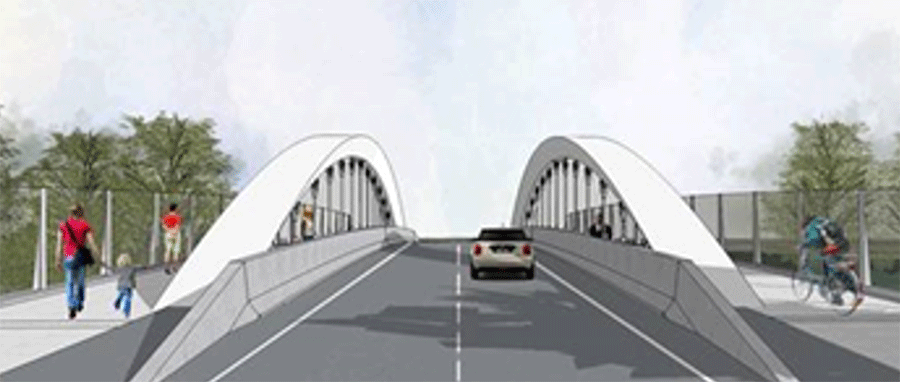

Un rendering del nuovo ponte

Un nuovo ponte Teodorico per consentire il potenziamento del traffico merci da e per il porto di Ravenna.

A realizzarlo sarà Rete Ferroviaria Italiana (Gruppo FS Italiane), con un proprio investimento da oltre 9 milioni di euro, nell’ambito degli accordi sottoscritti con il Comune di Ravenna, l’Autorità Portuale e la Regione Emilia Romagna per migliorare l’accessibilità ferroviaria all’area portuale.

La dimensione delle cinque arcate dello storico cavalcaferrovia, che sovrasta i binari delle linee Bologna-Ravenna e Ferrara-Ravenna e collega la zona della Darsena al centro storico della città, non permette infatti il passaggio dei treni merci adibiti al trasporto di semirimorchi o di interi camion (autostrada viaggiante).

Ponte Teodorico OggiValutate le condizioni complessive del cavalcaferrovia, che sconsigliavano un intervento di ampliamento delle arcate, Rfi ha progettato un nuovo ponte stradale ad arco con trave a via inferiore, caratterizzato da un’unica campata di 56 metri di ampiezza e un impalcato lungo 58 metri e largo 19. Previsti anche lo smontaggio e la demolizione della passerella pedonale che oggi corre parallela al ponte.

Il nuovo ponte migliorerà e renderà più sicura anche la viabilità comunale, grazie a un percorso pedonale su un lato dello stesso e uno ciclabile sull’altro.

La demolizione del vecchio Ponte Teodorico è programmata negli ultimi tre fine settimana di giugno (13/14, 20/21 e 27/28) durante i quali il traffico ferroviario sarà parzialmente sospeso sulle linee Castel Bolognese–Ravenna, Ferrara–Ravenna e Faenza–Ravenna e i treni sostituiti con autobus, rispettivamente, fra Lugo e Ravenna, fra Alfonsine e Ravenna e fra Russi e Ravenna. La linea Ravenna–Rimini non sarà interessata dai lavori. I dettagli su orari e percorsi dei bus sostitutivi per le specifiche giornate d’interruzione della linea, saranno consultabili sui siti internet delle compagnie ferroviarie o nelle biglietterie.

Dall’8 giugno il ponte sarà chiuso alla viabilità comunale, fino alla conclusione dei lavori, prevista per dicembre 2020.

Le fasi dei lavori. La demolizione del vecchio Ponte Teodorico è stata preceduta da interventi propedeutici – avviati a gennaio 2020 – fra i quali lo spostamento dei sottoservizi in una configurazione provvisoria, costituita da un ponte tubo posato in sostituzione dell’impalcato attuale.

Alla demolizione del ponte e della passerella pedonale farà seguito la realizzazione delle spalle di appoggio dell’impalcato e di nuovi muri di contenimento.

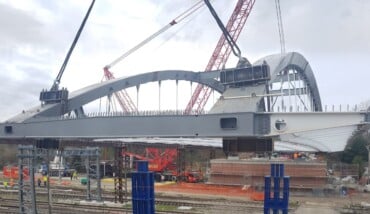

Una volta varato, sul nuovo ponte verrà posata la pavimentazione stradale e i sottoservizi verranno riposizionati in configurazione definitiva.

L’apertura del ponte al traffico stradale è prevista per dicembre 2020.

Concordate anche opere di mitigazione ambientale, fra cui il rivestimento delle scarpate dei rilevati con terreno vegetale e il rinverdimento con idrosemina, la messa a dimora di essenze arboree e arbustive autoctone al piede delle nuove scarpate e il rivestimento in mattoni dei muri in calcestruzzo.

L’area interessata dalla realizzazione dei lavori in oggetto si colloca in una zona della città immediatamente extramuraria, a ridosso della linea nord-est della struttura difensiva di epoca tardo antica (V secolo) poi ristrutturata e caratterizzata dalla realizzazione della Rocca Brancaleone (XV secolo). Per questo le attività di scavo avverranno con la presenza di un archeologo.

Modifiche alla viabilità. Il traffico verrà completamente interrotto dalla circonvallazione alla Rotonda dei Goti, in corrispondenza della Rocca Brancaleone, fino all’incrocio con via Arbe, e anche nel tratto iniziale di via Darsena.

LE MODIFICHE ALLA VIABILITA’

Per consentire ai mezzi che proverranno dalle zone di via Chiavica Romea – via delle Industrie di raggiungere via Darsena – via Candiano, il senso di marcia di via Teodorico sarà temporaneamente invertito e lungo la stessa via Teodorico sarà realizzata una pista ciclabile provvisoria. Per rendere più fluida la circolazione sarà inoltre realizzata una rotonda provvisorie all’incrocio tra via Antico Squero e via Darsena e il tratto di via Antico Squero compreso tra via Teodorico e la nuova rotatoria provvisoria sarà a doppio senso di circolazione.

Inoltre, conseguentemente all’interruzione della circolazione sul tratto della circonvallazione alla rotonda dei Goti sopra citato, i veicoli provenienti da via San Gaetanino potranno soltanto girare a destra in via di Roma o a sinistra in via Sant’Alberto ma non proseguire dritto nella circonvallazione alla rotonda dei Goti.

Le deviazioni saranno opportunamente segnalate e indirizzeranno verso i percorsi della circonvallazione esterna.
